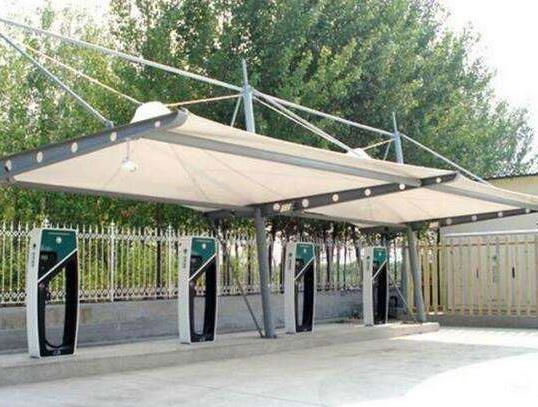

某膜结构充电桩工程施工的参考方法
编辑:山东双天金属制品有限公司   时间:2021-07-26

  本文说说某膜结构充电桩工程的部分施工方法,供相关人员参考:

  1、谷索、脊索的安装∶在钢索安装过程中,每个膜面索须“对号入座”,检查索标识牌中所列数据与设计数据是否相符,不能出现安装错误现象。在安装过程中还要使索的PE护层不至于损坏。

  2、施工平台:

  ①搭设膜面搁置平台。每跨膜面在施工之前应当搭设槲置平台,摘置平台的长度应符合一块膜横向展开时的尺寸(即三榀悬挑桁架间的位置),宽度3.4m(其中外侧1.4m为施工操作通道)高度根据悬挑桁架根部高度确定。

  ②登高脚手架。安装每跨膜面前,均搭设登高脚手架,脚手架直接与膜面搁置平台连接。

  ③施工操作平台。膜面的牵引工作以及边索的连接工作是在环向马道和内环索处完成的,马道处施工时,工人可直接在此处操作,因此不需要施工平台。内环索处施工之时,因处在凌空的状态,所以,需要设置工作点,该工程采用了吊篮的形式,吊篮两端通过紧绳机与悬挑桁架梢部进行牢靠连接,使吊篮不发生摇摆。

  ④安全绳网。两单元膜面进行对接施工时,有一侧总处于凌空状态,施工时应设置安全设施。

  3、绳网安装:

  膜结构充电桩的膜面在铺设前,需安装绳网,作为膜面展开时的依托。

  4、浮动环:

  膜面安装前需将浮动环升高,以便于膜节点的处理,因此需在膜面搁置平台上再搭设一个小平台,高1.4m,外包尺寸不大于浮动环方管内径尺寸。搭设完成后,提升浮动环并摆放在平台上。

  5、膜面铺设:

  ①膜面就位。膜面外层包裹上很厚的塑料纸,每层之间摆放有硬纸简,起吊时为防止吊索直接接触膜面造成膜布折痕,应当把吊索由硬纸筒里穿过,把膜面吊到运输车上面,而后从运输车上吊至膜面搁置平台的中心处。

  ②展开膜布。膜布展开之前,应再对搁置平台面上的九夹板进行检查,保障其清洁、无尖锐毛刺。

  ③周边固定。膜结构充电桩的周边固定包括以下诸多工序:

  当膜面被牵引到距终端位置60cm远时,卸掉部分紧绳机(并用钢丝绳紧绳机代替紧绳机绳索)。调节膜布的周边;膜布与浮动环相连接,并将脊索锚具安装在浮动环相对应的耳板上;利用U型扣和铝合金压条将膜布的两边与脊索连接,连接过程中逐步提升浮动环,这样可保持膜面能顺滑连接;将后翼膜布翻过浮动环,并将边索穿入袖筒内;提升浮动环,提升过程中进行后翼膜面的连接工作;下放谷索,并保障在膜面的提升过程中谷索一直处于受力状态;张拉膜面。

  膜面的终提升和张拉。单跨膜面安装完成后,可进行膜面的提升工作。

  张拉膜面∶该工序是在膜面安装工作整体结束后,通过对谷索施加拉力完成的,它的施工步骤与膜面的提升工序是相同的。

  膜面提升和张拉程序须是重复性的,直到邻近的膜面被提升张拉后,初块膜面才能终端完成提升和张拉。

  该膜结构充电桩工程经各方检查,安装质量达到了设计要求,膜面的造型与设计一致。
